四川新闻网消息(李国毅 记者 游伍琼 摄影报道)4月13日8:30,在220千伏代市变电站220千伏全停集中检修现场,国网广安供电公司高压分公司变电检修班班长陈刚在班前会交代当天的工作任务和注意事项。随后,各专业检修人员各自忙碌起来。
陈刚是220千伏代市变电站220千伏全停集中检修现场工作负责人。他所在的变电检修班要和电气试验班、二次检修班等配合,在15天内对2段母线设备和11个间隔的隔离开关进行大修,避雷器首检、断路器年检预试,电压互感器、保护装置进行改造,3个备用间隔设备拆除。当天是他们工作的第1天。
220千伏代市变电站于1980年建成投运,是川东北第一座220千伏变电站,在广安乃至川东北电力事业上都具有里程牌意义,主要连接500千伏黄岩变电站、广安电厂。该站自上次大型改造以来,220千伏隔离开关存在锈蚀、发热、部件脱落,电压互感器不满足反措要求,保护装置已达使用寿命,避雷器已至首检,断路器在线监测功能需升级。开展本次220千伏设备的大修、技改和年检预试,就是进一步确保设备满负荷工作,以提升广安电网的供电稳定性。

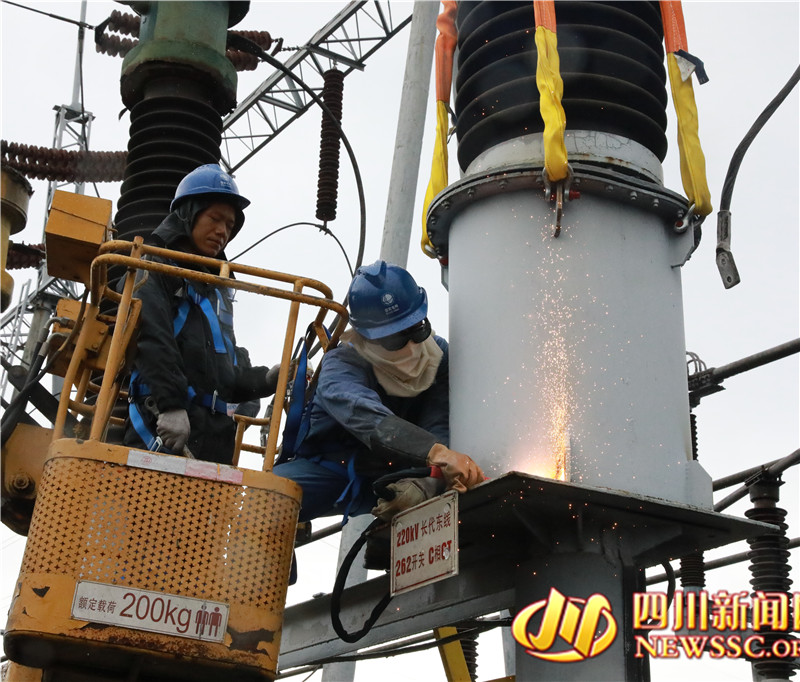

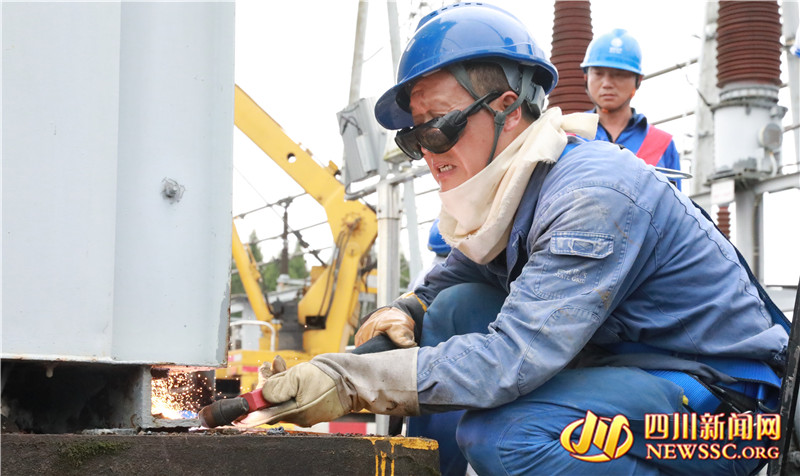

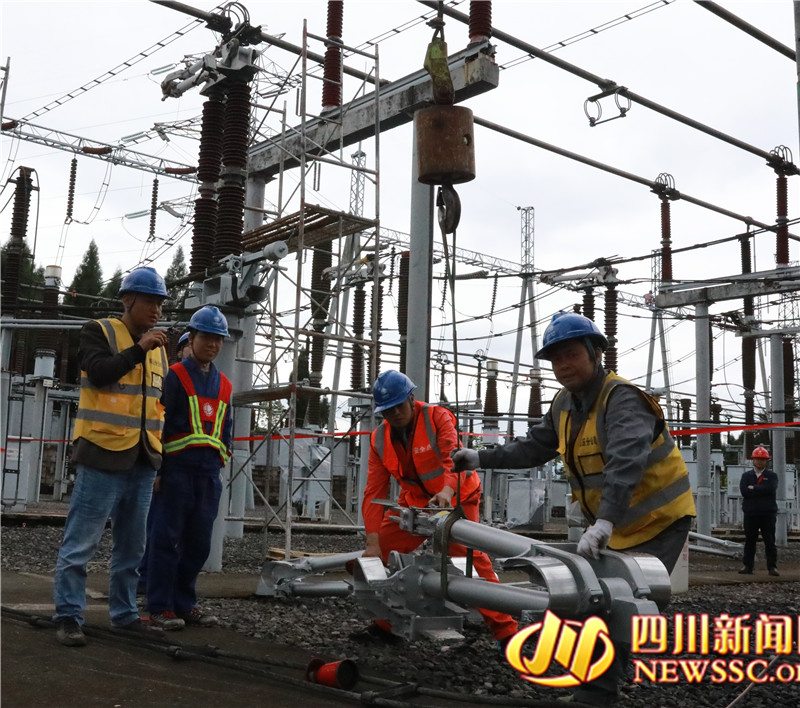

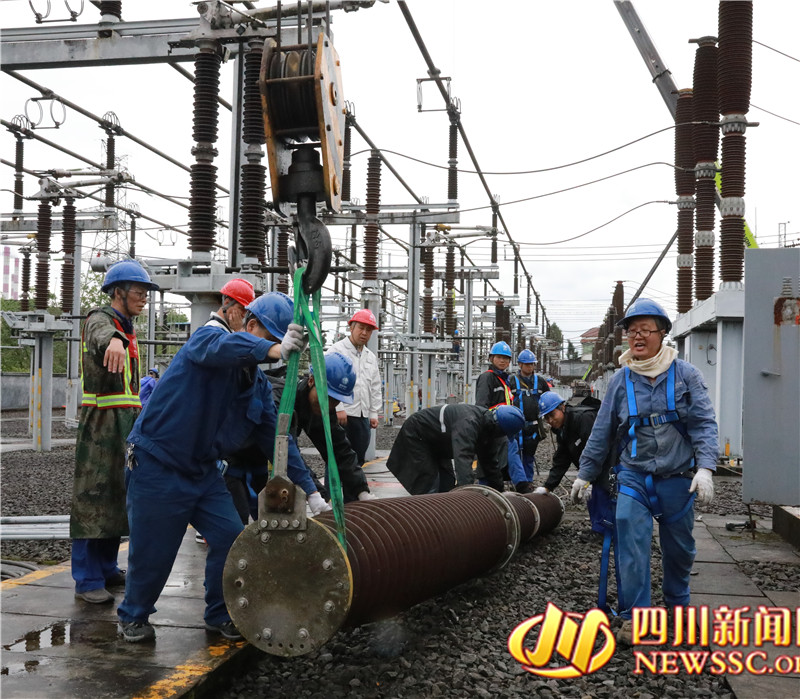

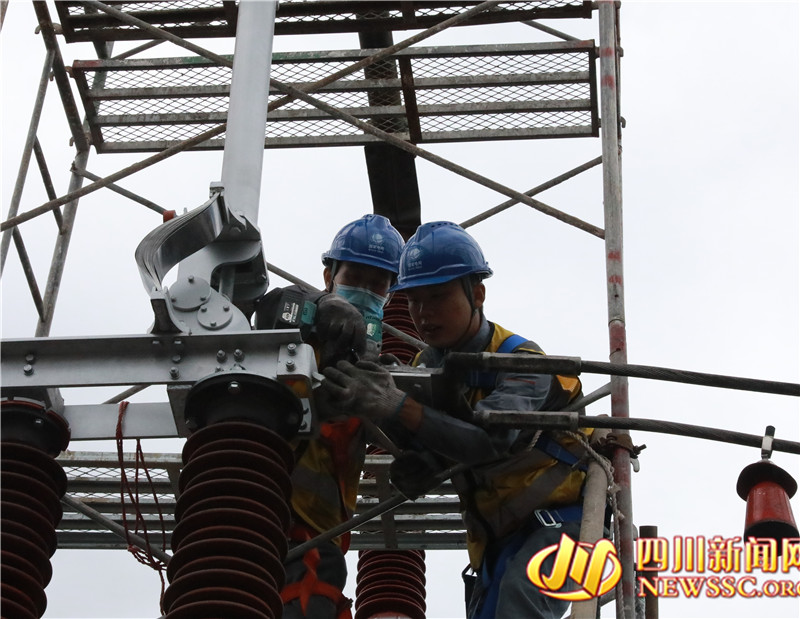

“220千伏黄代西线2681隔离开关安装完毕,测试一下隔离开关的同期性……”11时,在220千伏黄代西线268间隔隔离开关大修作业现场,变电检修班成员李泉树在同事杨增强的配合下,对该站220千伏黄代西线2681隔离开关导电臂进行拆装及调试工作。他一边调试隔离开关的拐臂,一边指导杨增强按照安全流程操作。
“春夏交换之际雨水较多,天气对我们的工作影响较大,为保证既定工期内高效完成,我们在下雨时开展室内继电保护工作,晴朗时加紧开展室外检修作业,8点开工20点收工。”站在一旁监护作业安全的陈刚说。 国网广安供电公司高压分公司提前组织检修人员勘查现场,深入分析现场作业风险和班组承载力,围绕各作业面任务制定了1套检修总方案、10套检修子方案和1套疫情防控方案,明确各项工作面负责人及具体任务。同时,该公司压紧压实各作业面负责人安全责任,确保安全、优质、高效地完成集中检修任务。

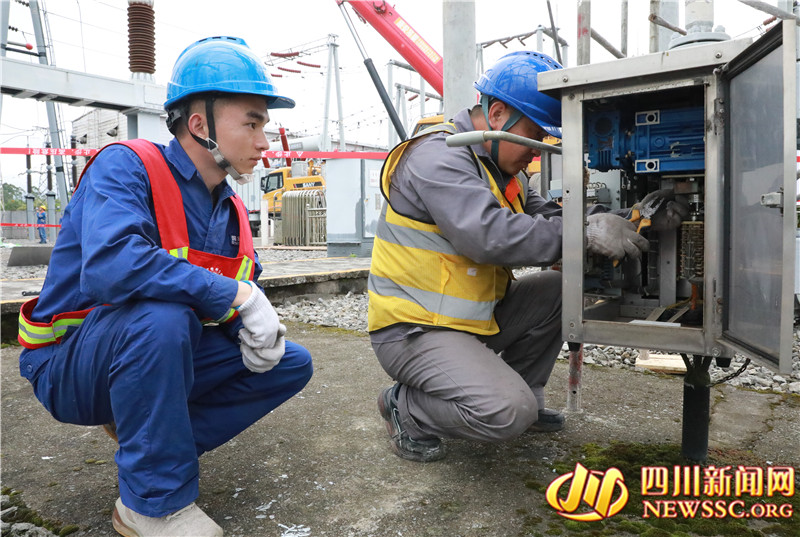

“注意隔离开关三相的步调,如有异常及时停止操作。”李泉树对杨增强叮嘱道。 “隔离开关三相的步调一致,同一轴线上的操动机构位置一致,机构输出轴与本体主拐臂在同一中心线上……”“安装测试完毕,满足验收要求!”随着隔离开关大修工作的推进,一组组隔离开关被组装起来。20时30分,220千伏黄代西线2683隔离开关安装调试完成。此时,在另一边的现场,高压分公司电气试验班班长吴应林带领同事完成了220千伏黄代东线265开关的预试定检工作。

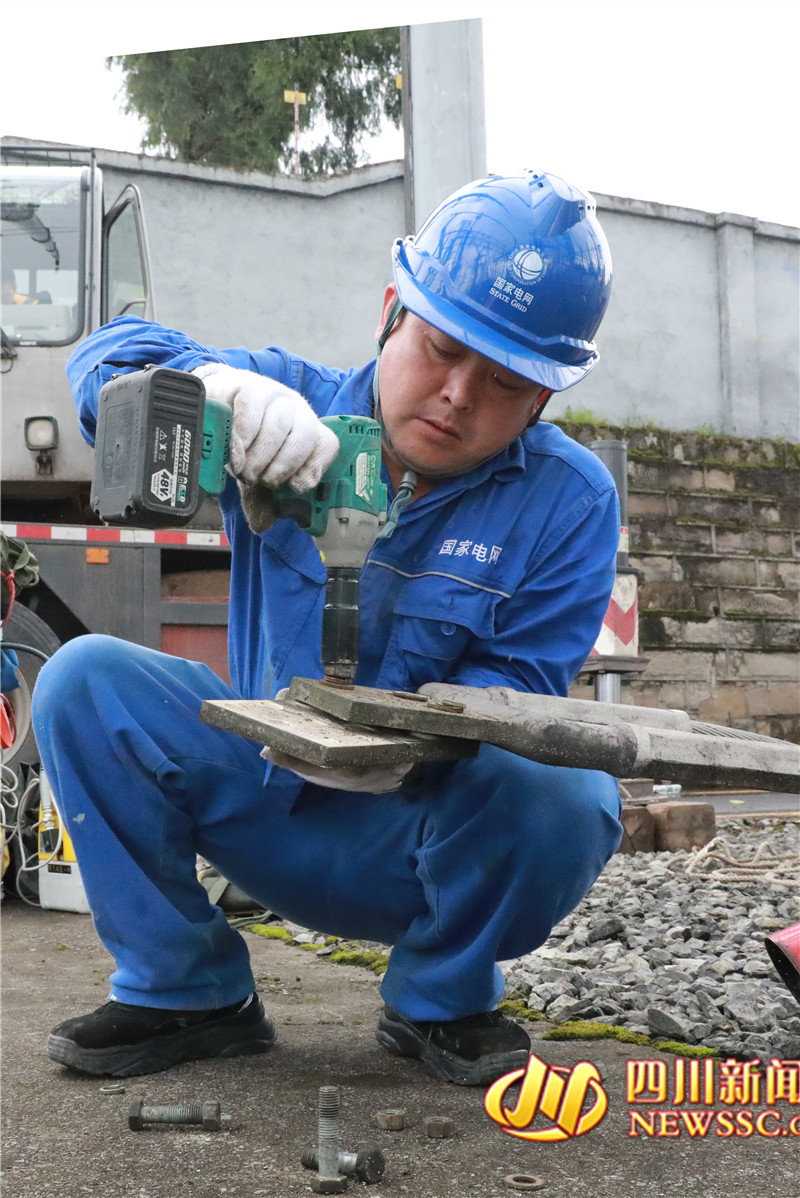

截止当日21时,高压分公司顺利完成4组旧隔离开关的拆除和新隔离开关的安装,2个备用间隔一次引流线、机构连杆、隔离开关机构箱、端子箱二次线拆除,2个间隔绝缘清扫、设备除锈防腐,1个间隔的预试定检,1台断路器的大修。 |
