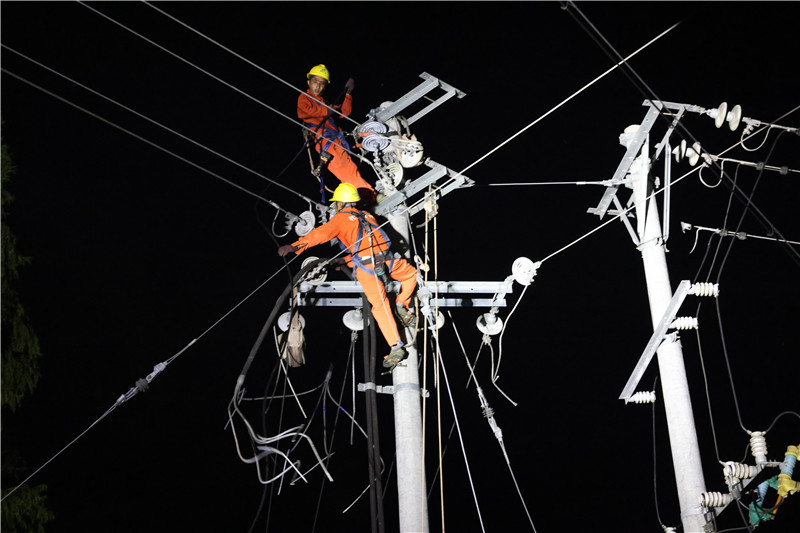

四川新闻网消息 8月18日凌晨,国网武胜县供电公司40余名员工正在武胜县沿口镇檬梓村抢建10kV联络线路,用汗水为千家万户送去“清凉”。 “今天我们的主要工作任务是将10kV乐双线改接到10kV武石线上......大家对工作内容是否清楚”这是该抢建工程班前会的一幕,工作负责人告知工作危险点、安全措施布置、技术交底等内容。就在30分钟前,国网武胜县供电公司还对施工方案进行最后的研究确定。 由于工程点位较多且分组同时进行,加之夜间野外作业视线相对较低,国网武胜县供电公司提前做好事故预案,安全及运维管理人员现场督导作业人员规范使用安全施工器具,统筹抓好安全与工程进度。为解决抢建物资不足的问题,国网武胜县供电公司全力协调,调运备品备件,同时临时借用城南站、方坪站等地电力物资,集中力量筹措金具、导线、瓷瓶等设备。 挖基坑、立电杆、组装金具、展放导线.....一项项工作有条不紊的进行着。“1,2,3,起呦”在电力工人们的号子声引导下,杆上作业人员协助送线,下面3个工人为一组一同拉线,导线顺着电杆方向不断上升,逐渐与地面齐平。尽管是夜里,室外温度仍然超过了36度,汗水还是浸湿了每一个人的衣衫,汗水不断从面部往下淌。 经过连续15个小时的高强度抢建,8月19日11时03分,国网武胜县供电公司220kV武胜变电站10kV武石线与35kV乐善变电站10kV乐双线联络线路施工完毕并投入使用。组立电杆9基,导线11档共963米。 “乐善站受近期持续高温酷暑影响,处于超供电能力运行,为解决当前供电瓶颈,新建联络线路,投运后,最大能提供5000千瓦的负荷,既能极大限度缓急当前乐善、双星片区用电紧张的形势,也能使两条线路互为备供,进一步提升供电可靠性。”该工程现场工作负责人唐开浪说。(供稿:国网武胜县供电公司 张南川)
|
