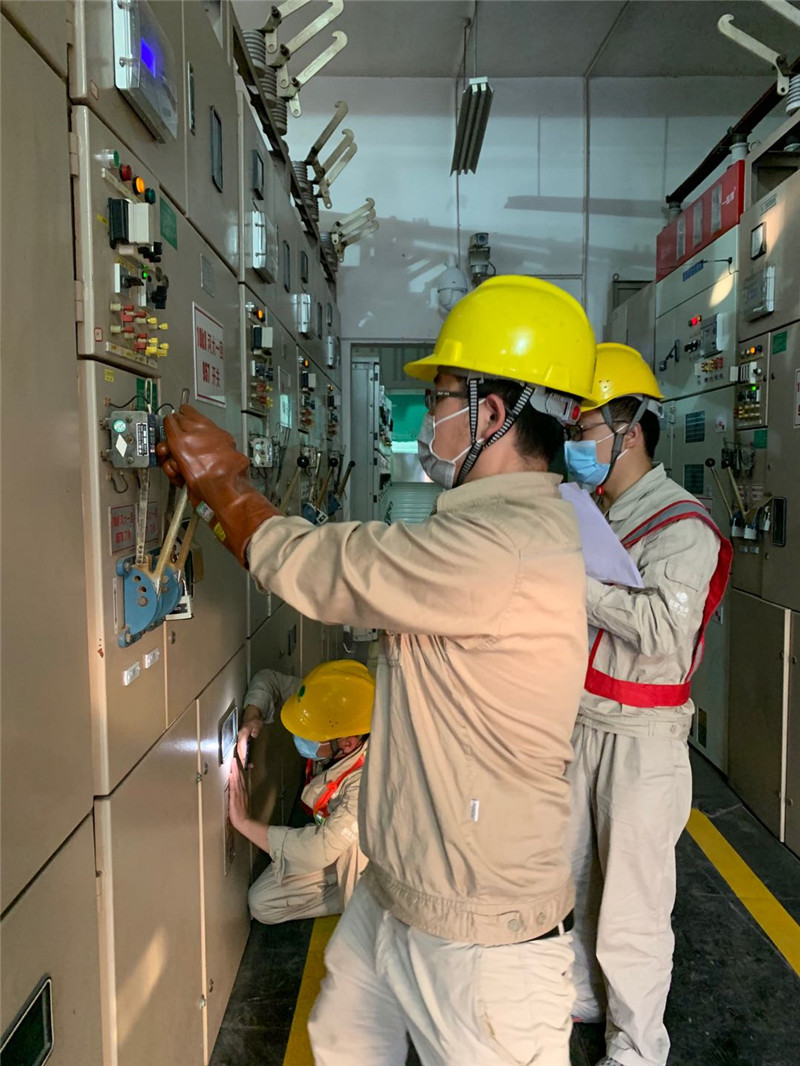

四川新闻网广安6月8日讯(李国毅 何军 文/图)6月5日凌晨03:50,国家电网广安供电公司检修公司变电运维一班值班长文平与4名操作人员,带齐安全工器具,准时从驻地西溪站出发,到达河堰站后,拿出前一天早已准备好的操作票和工作票,一步一步有条不紊地执行调度操作指令,将4条10kV出线转为检修,由此拉开了110kV河堰变电站10kV出线迁改一系列停、送电操作的序幕,此次10kV出线迁改工作从6月5日至11日,每天都是凌晨停电,夜晚送电,共涉及17条10kV出线。 据悉,110kV河堰变电站主供广安城区东南片区主要电源点,为最大限度给检修人员争取更多时间,减少对用户停电时间,检修公司在河堰站10kV出线一系列停、送电操作中,投入了大量的人力及精力,提前准备充分,在确保安全的前提下,最大限度地提高了操作效率,避免了操作延时。 今年春季以来,检修公司各专业开展“每天一小结、每周一分析”活动,持续总结工作经验,不断提升运检效率,在保证安全的前提下竭力缩短停电时间,为降低客户投诉、提升优质服务在电源侧展现检修人的担当。 |
